Algemene informatie

Project: Schiehavenkade 62-92 te Rotterdam
Opdrachtgever: DUDOK REALESTATE
Contactgegevens: info@meerbouwrotterdam.nl
Startdatum: 6 november 2023
Geplande einddatum: Eind april 2024

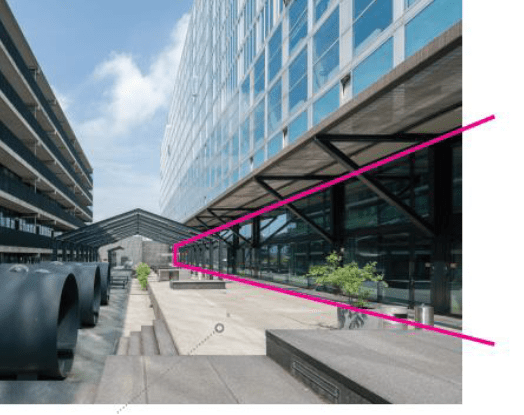

Transformatie kantoren naar 16 woningen op laag 4-5 van de Hoge Schijf Schiecentrale

Transformatie kantoren naar 16 woningen op laag 4-5 van de Hoge Schijf Schiecentrale

4 december 2023

Deze pagina is bedoeld om u op de hoogte te houden tijdens de bouwperiode die ongeveer een half jaar in beslag zal nemen.

Op deze pagina wordt u geïnformeerd over de werkzaamheden, de planning en de voortgang.

Verder zullen de overlast gevende werkzaamheden hier tijdig worden aangekondigd.



De laatste updates

Wij zijn op dit moment druk bezig met de sloopwerkzaamheden. In de komende twee weken worden er sparingen geboord en kan er uithakken plaatsvinden in de voormalig BSO.

  • Week 48 & 49 boren en hakken in de voormalig BSO
  • Week 50,12, 13 en 15 december verreiker moment
  • Week 50 wanden plaatsen
  • Week 51, 13 december verreiker moment



Planning

  • Week 45 start met het inrichten van de bouwplaats
  • Week 47 november start eerste sloopwerkzaamheden
  • Weken 52 en 1 vinden er geen werkzaamheden plaats  i.v.m. de Kerstvakantie
  • Week 2 onderstempeling aanbrengen
  • Week 2 aanvang binnenwerk
  • Week 3 zagen en boren sparingen
  • Week 4 staalportaal plaatsen
  • Week 4 boren rioleringen
  • Week 5 beton aanstortten
  • Medio week 6 aanvang afbouwfase
  • De oplevering van onze werkzaamheden zal medio April 2024 plaatsvinden



Uitvoering & Overlast

Door de bouwplaats (afgezet met bouwhekken) aan de kopse kant van het gebouw aan de Sint Jobsweg proberen we overlast zoveel mogelijk te beperken en worden gevaarlijke situaties vermeden, achter deze bouwhekken worden een aantal bouwmaterialen tijdelijk opgeslagen.

Er zal een aantal keer een verreiker ingezet worden om bouwmaterialen omlaag en omhoog te transporteren.

Op het dek van de 4e etage worden tussen de hekken van de voormalige buitenspeelplaats van de BSO tijdelijk bouwmaterialen opgeslagen.

Een aantal grote onderdelen zoals; glas en aluminium puien worden d.m.v. een mobile telekraan vanaf de Schiehavenkade aangevoerd en op het dek van de 4e etage gehesen en verder getransporteerd naar de werkplek. Deze hijsmomenten zullen we tijdig communiceren op de ze website.

Veel bouwwerkzaamheden veroorzaken weinig tot geen overlast. Wij weten echter ook dat er bouwwerkzaamheden zijn waarvan u mogelijk (geluid) overlast kan ervaren. Dit proberen wij uiteraard zoveel mogelijk te beperken. Wij hopen daarvoor op uw begrip.



Onze werktijden zijn van 07:30 uur tot 16:30 uur om overlast zoveel mogelijk te voorkomen.



Meer informatie en contact

Indien u vragen heeft kunt u op werkdagen van maandag t/m vrijdag tijdens tussen 7:30 en 16:30 uur bellen met onze uitvoerder Johan Van Holst op nr. 06-41 00 42 94 of kantoor Meerbouw 010-415 76 81

Buiten werktijden, alleen in een noodsituatie kunt u bellen naar het noodnummer van Isendoorn 010-4831000
